Pose d'un plancher chauffant sur 100 m² : étapes et prix

Publié par Unknown le 07/09/2026 00:14 et modifié le 06/10/2026 08:21.

Réussir la pose d'un plancher chauffant sur 100 m² demande de maîtriser chaque étape : dimensionnement thermique, choix du générateur, préparation de la dalle, réalisation de la chape et mise en service. Ce guide précise les matériaux à prévoir ainsi que les fourchettes de coût pour comparer une installation par un professionnel avec une auto-installation.

Préparer le plancher chauffant sur 100 m²

Un plan précis, un collecteur correctement dimensionné et un isolant adapté limitent les reprises coûteuses avant même de dérouler le premier tube. Pour partir sur une base complète, ce kit plancher chauffant prêt à poser regroupe les éléments nécessaires à l'installation, livraison incluse.

Pose d'un plancher chauffant sur 100m2: kit bleu avec bobine de tuyau PER NU et collecteur inox, accessoires inclus, kit 30 à 120 m²

Étude thermique et calepinage

Un projet de chauffage au sol sur 100 m² commence par une étude thermique. Elle quantifie les déperditions de chaque pièce et détermine la puissance nécessaire avant le choix du générateur. Sans ce diagnostic, le dimensionnement du réseau hydraulique reste incertain, avec un risque de sous-chauffage ou de surchauffe dans les zones les plus exposées. À prévoir dès la conception, cette étude guide aussi le choix du collecteur.

  • Nombre de voies du collecteur : sur 100 m², il varie de 2 à 8 selon le nombre de circuits et la configuration des pièces. Chaque boucle doit rester sous 120 m, conformément au NF DTU 65.14.
  • Plan de calepinage à l'échelle : il indique le parcours de chaque circuit, calcule les longueurs de tube et fixe le débit de chaque boucle pour obtenir un équilibrage précis.
  • Pas de pose variable : compris entre 10 et 30 cm selon les zones, il se resserre devant les baies vitrées et dans les secteurs soumis à de fortes déperditions.
  • Emplacement du collecteur : installé à environ 50 cm du sol, dans un local technique accessible et près de la chaudière ou de la pompe à chaleur, il doit rester disponible pour les réglages et les contrôles futurs.

En pratique, un logiciel de calepinage pour plancher chauffant permet de visualiser le tracé des circuits avant le chantier, d'optimiser leur longueur et d'anticiper les quantités à commander. Cette préparation limite les achats excessifs et vérifie le respect des prescriptions du DTU.

Choisir les tubes et le collecteur

Pour 100 m², trois matériaux de tube sont couramment utilisés : le PER standard, le PER BAO et le multicouche. La différence se joue sur la barrière anti-oxygène. Le PER BAO convient particulièrement aux systèmes rafraîchissants, où la présence d'eau froide favorise la condensation.

Le collecteur peut être en polymère ou en inox selon la configuration du système. Le polymère convient notamment à un système rafraîchissant, tandis que l'inox vise une durabilité maximale. Le nombre de voies doit correspondre exactement au nombre de circuits prévu dans le calepinage. La dalle à plots destinée au plancher chauffant, en polystyrène expansé haute densité avec film pare-vapeur renforcé, accueille des tubes de 16 ou 20 mm. Elle autorise une pose multidirectionnelle à 90° ou 45°, avec des pas réguliers de 70 à 280 mm.

La boîte de 1 000 agrafes incluse dans le kit couvre généralement jusqu'à 120 m². Compatible avec les diamètres de 16 à 20 mm, elle assure une fixation régulière tous les 30 cm. L'aquastat de sécurité surveille la température de l'eau et coupe l'alimentation si le seuil maximal est dépassé, afin de protéger le système hydraulique. Pour un projet électrique, la gamme de planchers chauffants électriques propose des trames adaptées à la rénovation comme à la construction neuve.

Organiser les circuits par pièce

Une fois le calepinage validé, chaque pièce reçoit un ou plusieurs circuits raccordés au collecteur. Une disposition en escargot, des bords vers le centre, répartit la chaleur de manière homogène et facilite l'équilibrage lors de la mise en service. Le NF DTU 65.14 interdit tout raccord mécanique noyé dans la chape : chaque circuit doit être continu entre le collecteur et le retour, sans jonction cachée sous le béton.

Devant une baie vitrée ou un mur froid, un pas réduit compense les déperditions locales. Selon la configuration du sol, l'entraxe peut descendre à 10 cm dans ces zones, contre 20 ou 30 cm au centre des pièces. Ce réglage pièce par pièce réduit les écarts de température entre zones et maintient le débit conforme au calcul initial.

La pose sur dalle et la préparation du sol

La qualité du support conditionne la tenue de l’isolant, l’homogénéité de la chape et les performances thermiques du plancher chauffant pendant toute sa durée de vie. Un sol irrégulier ou mal préparé crée des ponts thermiques et fragilise la dalle chauffante.

Contrôler le support avant la pose

La surface utile d’un plancher chauffant hydraulique au m² commence par un contrôle précis du support. Au-delà de la tolérance maximale, l’isolant repose mal et le contact entre la chape et les tubes devient irrégulier. Un ragréage ou une chape de ravoirage de moins de 4 cm suffit généralement à corriger les défauts d’une dalle béton existante.

  • Planéité du support : la tolérance maximale est de 3 mm sur 3 m. Cette exigence évite les ponts thermiques et garantit l’appui continu des panneaux isolants.
  • Propreté et siccité : le sol doit être nettoyé et parfaitement sec avant la pose de l’isolant. Une humidité résiduelle peut dégrader le pare-vapeur et la chape.
  • Gaines et canalisations au sol : elles ne doivent jamais être noyées dans la chape chauffante ni entraîner de découpes dans l’isolant. Un ravoirage préalable est obligatoire lorsqu’elles courent au sol, selon le DTU.
  • Ragréage si nécessaire : une mise à niveau conforme au NF DTU 52.1 P1-2 doit être réalisée avant toute pose d’isolant, afin d’obtenir un support plan et stable.

Une fois le support validé, la pose de l’isolant peut commencer. Une résistance thermique R ≥ 0,75 m²·K/W est généralement requise, selon la configuration du projet : plancher sur terre-plein ou dalle intermédiaire. Les panneaux se posent en quinconce, avec des joints décalés d’environ 10 cm, pour maintenir la continuité thermique sur toute la surface.

Isoler et poser les bandes périphériques

L’isolant forme la base thermique du plancher chauffant. La dalle à plots en PSE haute densité, d’une conductivité thermique de 0,34 W/mK et équipée d’un film pare-vapeur renforcé, résiste au fluage du béton coulé par-dessus. Ses plots de 25 mm maintiennent les tubes à la bonne hauteur et favorisent une diffusion régulière de la chaleur dans le sol chauffant.

Une bande périphérique en mousse de 5 à 8 mm complète ce dispositif. Elle se pose autour de chaque pièce et de chaque huisserie, où elle sert à la fois de joint de dilatation, d’isolant périphérique et de correcteur acoustique. La différence se joue sur sa hauteur : elle doit dépasser d’au moins 5 cm au-dessus du niveau final du sol, puis être arasée après la pose du revêtement de finition.

Aux passages de portes, les joints de fractionnement sont obligatoires. Pour une chape ciment, ils sont également requis tous les 40 m² et au-delà de 8 m de longueur. Certaines chapes fluides anhydrite acceptent toutefois des surfaces plus importantes sans fractionnement systématique. Ces règles relèvent du NF DTU 65.14, qui encadre la mise en œuvre du plancher chauffant hydraulique.

Installer un plancher chauffant sur plancher bois

Pour poser un plancher chauffant sur un plancher en bois, une précaution supplémentaire s’impose : installer une natte de désolidarisation avant l’isolant. Elle absorbe les mouvements du bois liés aux variations d’humidité et aux cycles thermiques du chauffage. Cette solution limite ainsi les risques de fissuration de chape et de décollement du revêtement.

Cette étape est à prévoir dès la conception, car elle augmente l’épaisseur totale du complexe de sol. Une fois la natte posée, l’isolant et les bandes périphériques suivent la même logique que sur une dalle béton. Le support bois exige néanmoins un contrôle attentif de la planéité initiale, souvent moins régulière.

Produits recommandés

Quel budget pour un plancher chauffant hydraulique

Le budget d’un plancher chauffant hydraulique ne se limite pas au prix du kit. La chape, le revêtement, la main-d’œuvre et le générateur de chaleur s’ajoutent selon la configuration du projet. Pour 100 m², séparez le coût du plancher de celui du système de chauffage global afin de cadrer les travaux dès le départ.

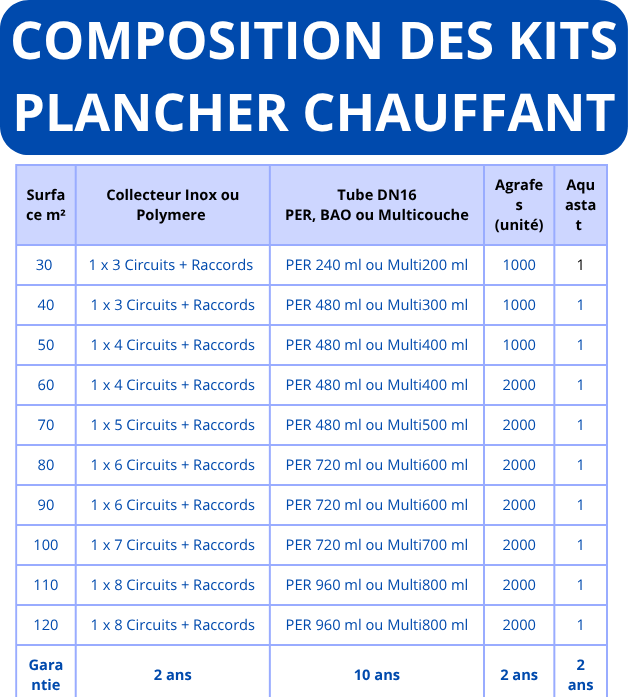

Plancher chauffant et tableaux de kit: image affichant une grille de composants et le titre “COMPOSITION DES KITS PLANCHER CHAUFFANT” sur fond bleu.

Prix au mètre carré sur 100 m²

Le prix d’un plancher chauffant hydraulique au m², pose incluse, se situe entre 70 et 90 € pour un système standard comprenant le kit, la chape béton et la livraison. Sur 100 m², l’installation complète du plancher représente donc une enveloppe de 7 000 à 10 000 €, hors générateur et prestations annexes. La répartition des coûts varie selon les options.

  • Kit de plancher chauffant : environ 35 à 50 € par m², avec collecteur, tubes, agrafes, aquastat et raccords, livraison offerte pour un kit complet.
  • Chape liquide : entre 35 et 50 € par m² pour une chape fluide autonivelante, adaptée aux grandes surfaces grâce à l’enrobage régulier des tubes.
  • Chape sèche : de 40 à 50 € par m², selon le calendrier du chantier et la hauteur disponible sous plafond.

Un système rafraîchissant coûte davantage : entre 100 et 150 € par m², pose comprise, sans la pompe à chaleur réversible indispensable à ce fonctionnement. Ce surcoût tient notamment au collecteur en polymère, adapté aux basses températures de l’eau en mode rafraîchissement, ainsi qu’aux exigences d’étanchéité du réseau.

Poste de dépense Fourchette par m² Estimation sur 100 m²
Kit de plancher chauffant 35 – 50 € 3 500 – 5 000 €
Chape liquide 35 – 50 € 3 500 – 5 000 €
Revêtement de sol 45 – 200 € 4 500 – 20 000 €
Chaudière à condensation (hors sol) — 4 000 – 10 000 €
Pompe à chaleur (hors sol) — 10 000 – 16 000 €

Le coût du revêtement de finition dépend fortement du matériau : de 45 € pour un vinyle compatible avec le chauffage jusqu’à plus de 200 € pour une pierre naturelle. À vérifier avant la pose, privilégiez un matériau dont la conductivité thermique est compatible avec le plancher chauffant.

Dépenses annexes à anticiper

Le plancher lui-même n’est qu’une partie du budget. Selon l’état initial du logement, chaque mètre carré de plancher chauffant posé peut nécessiter une préparation du support, une adaptation des hauteurs ou la mise en place d’un isolant supplémentaire.

  • Dépose de l’ancien revêtement : coût variable selon le matériau existant et nécessaire avant la pose de l’isolant et des tuyaux.
  • Ragréage ou ravoirage : nécessaire lorsque la planéité du sol dépasse 3 mm sur 3 m ou lorsque des gaines passent sur le support, conformément au DTU en vigueur.
  • Isolation complémentaire : selon la configuration thermique du bâtiment, une isolation périphérique renforcée peut être requise pour atteindre la résistance thermique minimale préconisée.
  • Adaptation des hauteurs : l’isolant, les plots et la chape modifient le niveau fini du sol. Vérifiez les seuils de porte et les hauteurs d’escalier avant de lancer l’installation.

Le générateur de chaleur constitue un budget distinct de celui du plancher. Une chaudière à condensation représente de 4 000 à 10 000 €, tandis qu’une pompe à chaleur se situe généralement entre 10 000 et 16 000 €, selon la puissance et la technologie retenue. Ces montants s’ajoutent au coût du plancher chauffant et doivent apparaître dans l’enveloppe globale.

Choisir un revêtement compatible

Le choix du revêtement de sol influe directement sur le rendement du système. Le carrelage et la pierre naturelle conduisent bien la chaleur de l’eau circulant dans les tuyaux. Le parquet contrecollé et le vinyle peuvent aussi convenir, à condition de vérifier leur conformité avec le chauffage par le sol.

À l’inverse, un parquet massif épais ou une moquette peut présenter une résistance thermique excessive. Selon le NF DTU 65.14, la résistance thermique totale du revêtement, sous-couche comprise, ne doit pas dépasser 0,15 m²·K/W. Au-delà, le plancher chauffant transmet moins efficacement la chaleur, la consommation augmente et les tuyaux peuvent être davantage sollicités pour compenser cette perte.

Dernière étape pour un plancher chauffant durable

Une fois les tubes fixés et le réseau raccordé au collecteur, deux opérations précèdent la mise en service définitive : l’essai d’étanchéité et le coulage de la chape. Encadrées par le NF DTU 65.14, elles conditionnent la fiabilité du système sur toute sa durée de vie.

Couler la chape et respecter les hauteurs

Avant le coulage, un essai d’étanchéité sous pression est obligatoire. Le réseau hydraulique est maintenu à 6 bars pendant 2 heures au minimum. Une baisse supérieure à 0,5 bar révèle une fuite : il faut alors localiser et réparer le défaut avant de mettre la chape en œuvre. Le réseau reste sous pression pendant les travaux afin de maintenir le tube en place et de détecter immédiatement tout incident.

  • Chape fluide anhydrite : enrobage de 3 à 6 cm au-dessus des tubes ; séchage permettant la circulation après 24 à 48 h, mais délai complet de 14 jours avant une montée en température progressive.
  • Chape traditionnelle ciment : enrobage minimal de 4,5 cm au-dessus des tubes ; délai de séchage de 28 jours avant toute mise en chauffe, afin d’éviter les fissures et les décollements.
  • Joints de fractionnement : obligatoires au droit des passages de portes, tous les 40 m² pour une chape ciment et systématiquement pour les longueurs supérieures à 8 m, selon le NF DTU 65.14.

La chape fluide est aujourd’hui la solution la plus répandue pour installer un plancher chauffant sur de grandes surfaces. Elle enrobe les tubes sans poches d’air et sans compactage manuel. Selon le NF DTU 65.14, l’enrobage minimal au-dessus des tubes est de 4 cm sur dalle pleine et de 5 cm sur dallage sur terre-plein.

Tester puis mettre en chauffe

Une fois la chape sèche, la mise en service suit un protocole précis. Le réseau est d’abord purgé pour éliminer l’air résiduel, puis équilibré hydrauliquement à 0,5 L/min par boucle. La température augmente ensuite de 5 °C par jour : cette progression limite les chocs thermiques dans la chape encore récente.

Chauffant posé soi-même ou par un professionnel

La pose d’un plancher chauffant hydraulique peut être réalisée en auto-installation si vous maîtrisez suffisamment la plomberie et si vous respectez les prescriptions du fabricant, notamment celles qui concernent la garantie du produit. Parmi les étapes de pose d’un plancher chauffant, les plus sensibles sont le raccordement hydraulique, l’essai sous pression et l’équilibrage des boucles. Sur 100 m², ces travaux exigent une maîtrise technique qui dépasse généralement le bricolage courant.

Un artisan professionnel certifié RGE garantit la conformité de l’installation, la sécurité du système et, selon le projet, l’accès aux aides financières disponibles. Cette solution offre aussi une traçabilité des travaux utile pour les interventions futures. C’est également la voie requise pour certaines aides à la rénovation énergétique, qui imposent le recours à un artisan RGE. Avant la pose d’un plancher chauffant, le support, la chape et le sol doivent être vérifiés.

Foire aux questions

La pose d’un plancher chauffant hydraulique sur 100 m² suit six étapes. L’étude thermique et le calepinage précèdent la vérification du support. Viennent ensuite la préparation de la dalle, la pose de l’isolant et des bandes périphériques, puis la mise en place du tube, fixé par agrafes tous les 30 cm.

Un essai d’étanchéité est réalisé à 6 bars pendant 2 heures avant le coulage de la chape. Une fois le délai de séchage adapté à la chape respecté, la mise en service s’effectue progressivement, à raison de 5 °C par jour. Cette montée en température protège le plancher chauffant et le revêtement de sol.

Le complexe de sol comprend l’isolant, les plots, le tube et la chape. Pour une dalle à plots en PSE, la hauteur du plot atteint 25 mm. Il faut ensuite prévoir l’enrobage au-dessus des tubes : au minimum 4 cm sur dalle pleine et 4,5 cm pour une chape ciment, selon le NF DTU 65.14.

Au total, l’épaisseur dépasse fréquemment 10 à 12 cm. Cette cote doit être vérifiée avant les travaux : elle conditionne les seuils de porte, les niveaux d’escalier et la hauteur sous plafond disponible.

Pour un plancher chauffant hydraulique standard de 100 m², le coût global se situe entre 7 000 et 10 000 €, pose incluse. Ce budget comprend le kit, la chape et la livraison. Le kit seul représente 35 à 50 € par m².

Le revêtement de sol ajoute 45 à 200 € par m² selon le matériau. Il faut également intégrer les éventuels travaux de préparation du support et le générateur de chaleur : une chaudière à condensation coûte de 4 000 à 10 000 €, tandis qu’une pompe à chaleur représente 10 000 à 16 000 €. Ces équipements se budgètent séparément du plancher chauffant.
