Comment installer un chauffage au sol eau : guide complet
L'installation d'un chauffage au sol eau suit une logique précise, depuis la préparation du support jusqu'à la pose du revêtement final.
Comprendre l'installation d'un chauffage au sol hydraulique
Le plancher chauffant hydraulique fonctionne avec un réseau de tubes noyés dans une chape, alimenté par une chaudière ou une pompe à chaleur. La chaleur monte depuis la dalle et se diffuse de façon régulière dans chaque pièce. En pratique, la performance du chauffage au sol hydraulique dépend d'abord de la préparation, du plan de pose et de la qualité d'exécution.

Les étapes clés d'une installation réussie
Les étapes s'enchaînent sans chevauchement : préparation du support, pose de l'isolation, installation des tubes, enrobage dans la chape, puis mise en chauffe avant le revêtement.
- Préparation du sol : nettoyage, contrôle de planéité, mise à niveau du support et pose de la bande périphérique sur tout le pourtour de chaque pièce.
- Pose de l'isolation et des tubes : mise en place des panneaux isolants, déroulage des circuits et fixation selon le plan défini à l'étude.
- Test de pression et chape d'enrobage : contrôle d'étanchéité, puis coulage sur les tubes d'une dalle ou d'une chape dosée à 350 kg/m³ minimum avec treillis anti-retrait.
- Mise en chauffe et finition : montée progressive en température une fois la chape sèche, puis pose du revêtement compatible avec le chauffage par le sol.
Le bon dimensionnement passe par un plan précis. Il fixe la répartition des boucles, les zones à traiter, la hauteur disponible, l'épaisseur d'isolation et l'enrobage nécessaire. Sans cette préparation, certaines zones chauffent trop peu et d'autres de façon irrégulière, ce qui pénalise le confort et l'efficacité du sol hydraulique.
Vérifications préalables avant de démarrer le chantier
Avant les travaux d'installation, trois points doivent être validés : la surface à chauffer, la compatibilité avec le générateur existant et la hauteur de réservation. À vérifier avant la pose : si la hauteur disponible est insuffisante, il faut revoir l'épaisseur de l'isolation ou la solution retenue.
Les cloisons, huisseries et autres éléments verticaux doivent être posés avant l'installation. Le collecteur se place en général par niveau, dans un placard technique ou encastré, pour limiter les longueurs de raccord et faciliter l'équilibrage. Dès que la surface dépasse 100 m², plusieurs collecteurs sont recommandés pour répartir correctement le chauffage au sol hydraulique.
Coût moyen d'une installation de chauffage au sol
Le budget dépend de la surface, de la configuration du sol, du nombre de pièces et des accessoires nécessaires au raccordement. Pour une installation de chauffage au sol hydraulique, les kits prêts à poser couvrent généralement de 30 à 120 m² et intègrent les principaux éléments : tube PER ou multicouche, collecteur, agrafes, raccord eurocone, aquastat de sécurité et accessoires d'installation.
La gamme de kits de chauffage au sol répond à différents plans de pose et à plusieurs zones de chauffage par le sol.
Préparation du sol et pose de l'isolation thermique
La préparation du sol conditionne la tenue de l'ensemble. Si la dalle est irrégulière ou encrassée, l'adhérence des panneaux baisse, le plan de pose se dérègle et la chape travaille mal.
Nettoyage et mise à niveau du sous-plancher
La préparation du sous-plancher commence par un nettoyage complet : poussières, copeaux, résidus et débris doivent disparaître avant toute pose. Un aspirateur industriel reste le plus adapté, car le moindre relief sous les matériaux peut déformer l'isolation une fois la chape en charge.
Après ce nettoyage, la surface se contrôle avec une règle de maçon ou un niveau laser. Une bosse ou un point bas suffit à perturber la pose et l'homogénéité du circuit : un contrôle à la règle de maçon ou au niveau laser permet de le détecter avant d'aller plus loin. Un composé autolissant permet ensuite de corriger ces écarts.
Une fois le support plan, la bande périphérique prend le relais. Elle absorbe les mouvements de la dalle liés aux cycles thermiques et maintient la désolidarisation entre la chape et les parois verticales. À vérifier avant la pose : sa continuité sur tout le périmètre, sans oubli dans les angles ni autour des points singuliers.
Choix et pose de l'isolant pour plancher chauffant
L'isolation thermique plancher chauffant se choisit selon la hauteur disponible, les performances visées et la nature du support. Deux matériaux dominent ce type de préparation : le polystyrène expansé en dalle à plots et la mousse rigide de polyuréthane, proposée de 20 à 120 mm. Le bon dimensionnement passe par un arbitrage entre résistance thermique, encombrement et configuration du chantier.
Les dalles à plots en polystyrène expansé combinent guidage du tube et isolation thermique plancher chauffant dans une même solution. À l'inverse, l'isolant polyuréthane sol mise sur une performance thermique plus élevée à épaisseur égale, ce qui compte lorsque la hauteur est contrainte ou sur un plancher chauffant en terre-plein et vide sanitaire.
La pose se réalise pièce par pièce, en partant de l'angle opposé à l'accès pour garder un plan de travail propre. Les panneaux doivent être ajustés sans jour entre eux : selon la configuration du sol, la moindre fente peut laisser passer le béton au coulage et créer une faiblesse dans l'isolation.
Pose des tubes et respect des règles DTU du plancher chauffant
Une fois l’isolation posée, l’installation entre dans sa phase la plus sensible : la mise en place des tubes selon le plan de calepinage défini à l’étude. La régularité du pas, le tracé des boucles et le respect des distances de sécurité conditionnent le bon fonctionnement du plancher chauffant dans chaque pièce.
La différence se joue sur la précision de pose : un écart mal géré se répercute ensuite sur les températures, l’équilibrage des zones et la qualité globale du plancher chauffant hydraulique.
Distances de pose et configuration des boucles
Le DTU du plancher chauffant hydraulique fixe des règles claires. Ces écarts protègent les matériaux voisins et limitent les points de surchauffe. À vérifier avant la pose : toute traversée de cloison doit être gainée sur 100 mm minimum de chaque côté, et aucun raccord ne peut être noyé sous la chape.
- Distance murs et éléments fixes : minimum 5 cm de tout mur fini, baignoire ou meuble fixe couvrant le sol.
- Distance cheminée et trémie : minimum 20 cm de tout conduit de cheminée ou trémie ouverte ou maçonnée.
- Traversée de cloison : passage gainé sur au moins 100 mm de chaque côté, aucun raccord sous chape.
- Longueur de boucle : 120 ml maximum par boucle, soit 12 à 20 m² environ selon le pas retenu.
Une fois ces distances respectées, la logique des boucles devient plus simple : l’écartement entre deux tubes doit permettre le retour, avec une valeur égale à deux fois le pas de pose. Selon la configuration du sol, un resserrement est souvent prévu devant les baies et fenêtres, là où les déperditions sont les plus fortes.
Un tube pincé doit être remplacé avant coulage : l’installation perd sinon en débit et en régularité de température sur toute la boucle concernée.
| Pas de pose | Surface chauffée par boucle | Écartement tube retour |
| 10 cm | 12 m² environ | 20 cm |
| 15 cm | 15 m² environ | 30 cm |
| 20 cm | 20 m² environ | 40 cm |
Schéma d'installation avec raccordement au système de chauffage
Le schéma d’installation d’un plancher chauffant avec radiateurs montre un cas fréquent : dès qu’un plancher chauffant hydraulique partage le réseau avec des radiateurs, une régulation dédiée devient nécessaire.
Un aquastat ou un organe de mélange abaisse la température d’eau du circuit sol à moins de 50 °C. Le collecteur se place de préférence au centre des pièces desservies, à au moins 50 cm du sol : il distribue les circuits, facilite l’équilibrage des zones et reste le point de contrôle principal pour chaque raccord de boucle.
En complément, un collecteur par niveau reste la base. Au-delà de 100 m², plusieurs ensembles répartis dans le bâtiment raccourcissent les longueurs de réseau et soulagent la pompe, ce qui réduit les pertes de charge sur l’installation.
Choix du tube PER-BAO pour chauffage par le sol
Le tube PER BAO est fabriqué en polyéthylène haute densité avec barrière anti-oxygène, conforme à la norme NF T 54-085, en diamètre 16 mm et en couronnes de 240 m.
Cette barrière limite l’oxygénation du réseau et réduit la formation de boues. En pratique, cela protège les éléments métalliques, le collecteur et la pompe, tout en sécurisant le fonctionnement dans le temps.
Sa souplesse facilite la pose sur support à plots et le maintien des courbes. Sur une dalle à plots, le rayon de courbure minimum correspond à 3 plots, un point à prévoir dès la conception pour respecter le tracé prévu au plan et éviter toute contrainte excessive sur le tube.
Produits recommandés
Test de pression, coulage de la chape et mise en service
Avant de refermer le réseau sous la chape, deux contrôles restent à mener sur le plancher chauffant : l’étanchéité du circuit et l’examen de chaque raccord. C’est la dernière étape où une correction reste simple, sans reprise de dalle.

Pression et vérification du circuit avant coulage
Le test de pression du plancher chauffant se réalise avant tout coulage de chape sur chauffage au sol. Le remplissage se fait circuit par circuit, avec un mélange antigel dosé à 25 % (1 volume d’antigel pour 3 volumes d’eau), puis une purge complète pour chasser l’air. La pression est ensuite maintenue à 4 bars pendant 48 heures : la moindre baisse indique une fuite à localiser avant d’envisager l’enrobage.
Une vérification visuelle de chaque raccord au collecteur et sur l’ensemble du réseau complète l’essai. En pratique, c’est souvent à ce moment qu’un défaut de serrage ou un point faible sur le support technique apparaît clairement.
Le coulage intervient pendant que les tubes restent sous pression. Cette précaution limite leur écrasement sous le poids des matériaux frais et sécurise l’enrobage autour du réseau. Après le coulage, la pression d’eau de ville est maintenue à environ 3 bars, avec une température ambiante supérieure à 5 °C durant au moins 3 jours.
Réalisation de la chape sur le chauffage par le sol
La chape doit respecter des valeurs précises pour garantir la tenue mécanique et la diffusion de chaleur du chauffage par le sol. Le dosage minimal est de 350 kg/m³ de ciment, avec un treillis anti-retrait de section 1,4 x 1,8 mm et une maille de 50 x 50 mm. L’épaisseur minimale atteint 30 mm sans joint de fractionnement, ou 40 mm lorsqu’un joint est prévu.
Selon la configuration du sol, une chape fluide anhydrite ou ciment fluide peut remplacer le béton d’enrobage traditionnel. La mise en œuvre est souvent plus régulière sur grande surface, avec une bonne conductivité thermique autour des tubes du plancher chauffant. Le ruban de dilatation placé dans les joints de fractionnement permet à la dalle d’absorber les variations de température sans fissuration excessive.
Durant ces trois jours, les ouvertures doivent être protégées des courants d’air afin de ne pas perturber la prise. La différence se joue sur la stabilité des conditions de séchage : le support doit aussi être préservé de tout choc prématuré.
Mise en chauffe progressive du plancher chauffant
La mise en chauffe débute au plus tôt 14 jours après le coulage. Ce délai laisse à la chape le temps de sécher correctement avant les premiers cycles du chauffage au sol. La montée en température se fait ensuite par paliers de 5 °C maximum sur 10 jours, en partant d’une consigne basse.
Une mise en chauffe trop brutale peut provoquer des fissures et compromettre la stabilité du support avant la pose du revêtement. Ce respect du calendrier conditionne la tenue de la dalle au même titre que le tracé du plan ou la qualité des raccords au collecteur.
Une fois la chape sèche et le cycle terminé, le chauffage est coupé 24 heures avant la pose du revêtement. Les matériaux ont ainsi le temps de se stabiliser dans des conditions proches de l’usage réel.
Finition, revêtement et durée totale de l'installation
La finition conditionne la durabilité du plancher chauffant : chaque revêtement réagit différemment aux cycles thermiques, et le respect des DTU ainsi que la qualité de la préparation restent déterminants.
Combien de temps pour installer un chauffage au sol

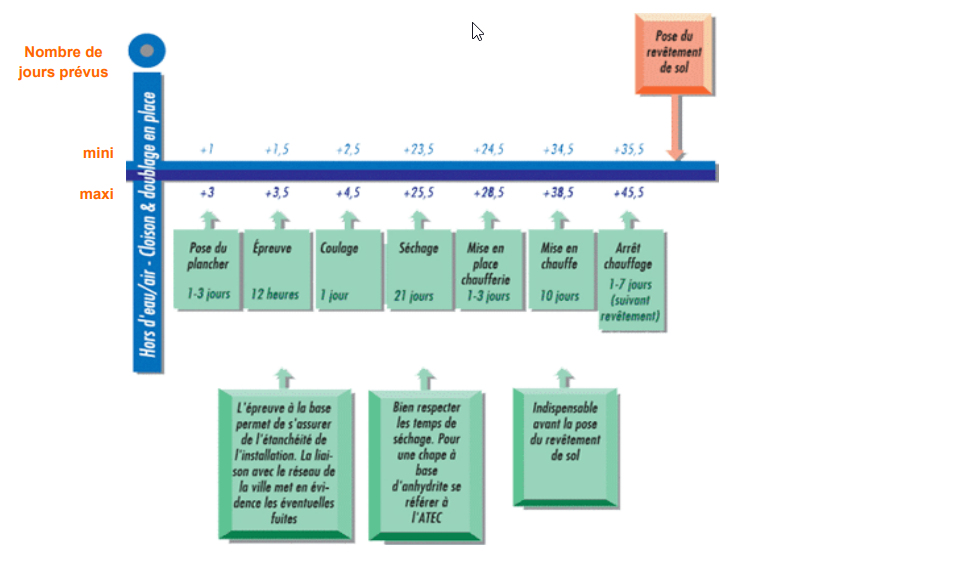

Pour estimer combien de temps prend l'installation d'un chauffage au sol, il faut distinguer le temps de pose et les délais techniques. La pose seule peut être rapide. En revanche, l'ensemble de l'installation s'étale souvent sur plusieurs semaines à cause du séchage et de la mise en chauffe.
Une fois le circuit posé et la chape coulée, le calendrier dépend surtout des temps incompressibles. La surface, le nombre de zones et la complexité du plan influencent directement le temps de travail. Le bon dimensionnement passe par une lecture claire du plan, du nombre de boucles par collecteur et de l'organisation des zones, surtout sur un sol hydraulique ou un chauffage au sol hydraulique de grande surface.
- Préparation et pose des tubes : de 1 à 3 jours selon la surface, avec nettoyage du support, pose de l'isolation et déroulage du circuit.
- Séchage de la chape : 14 jours minimum incompressibles.
- Mise en chauffe progressive : 10 jours de montée en température par paliers avant la pose du revêtement final.
Choisir le bon revêtement pour son chauffage au sol
Une fois le planning calé, le choix du revêtement de sol compatible plancher chauffant devient central. La différence se joue sur la conductivité thermique et la capacité du matériau à suivre les variations de température sans se déformer. À vérifier avant la pose : la compatibilité explicite avec le chauffage par le sol sur la fiche technique.
- Carrelage : très bon rendement thermique, avec pose conforme au DTU 52.1, colle adaptée et joints élastiques.
- Parquet contrecollé ou massif : le chauffage au sol doit fonctionner 2 semaines avant la pose pour stabiliser le bois, puis être arrêté pendant l'intervention, selon le DTU 51.2.
- Sol souple (PVC, linoléum) : contrôle indispensable de la résistance thermique maximale admise par le fabricant.
- Tapis et moquettes : au-delà de 10 mm d'épaisseur, ces revêtements freinent nettement l'émission de chaleur.
Selon la configuration du sol, il faut aussi anticiper les meubles sans pieds : ces zones limitent la diffusion de chaleur et créent des points chauds localisés dans la dalle. En complément, des joints souples permettent au revêtement d'absorber les mouvements liés au fonctionnement du système.
Foire aux questions
L’installation d’un plancher chauffant hydraulique peut être réalisée en partie par un bricoleur averti. La préparation du support, la pose de l’isolation et le passage des tubes restent accessibles si le plan est précis et si les entraxes, les gaines et la longueur des boucles sont respectés.
En revanche, certaines étapes demandent une vraie maîtrise : raccord au collecteur, liaison avec la chaudière ou la pompe à chaleur, contrôle d’étanchéité et réglages. Pour un plancher chauffant hydraulique, les confier à un professionnel sécurise l’installation et la future mise en chauffe.
Un kit documenté facilite la pose, surtout pour la phase de préparation. Le raccord final, le test de pression et l’équilibrage du circuit gagnent en revanche à être confiés à un professionnel.
La pose d’un plancher chauffant hydraulique suit une chronologie précise, sans raccourci possible. D’abord, la préparation du sol et du support : mise à niveau, nettoyage, puis pose de l’isolation avec bande périphérique pour limiter les déperditions.
Ensuite vient l’installation des tubes selon le plan de calepinage, avec fixation régulière et contrôle des longueurs de boucle. Le circuit se poursuit par un essai sous pression à 4 bars pendant 48 heures, puis par le coulage de la chape dans de bonnes conditions.
Une fois la chape sèche, l’ordre reste essentiel : séchage de 14 jours, mise en chauffe progressive, puis pose du revêtement compatible.
Selon la configuration du sol, le carrelage reste la solution la plus simple à exploiter : il conduit bien la chaleur et supporte sans difficulté les variations thermiques d’un plancher chauffant hydraulique.
À l’inverse, un parquet contrecollé demande un cadre de pose précis, avec respect du DTU 51.2. La mise en chauffe doit être réalisée deux semaines avant la pose, puis interrompue pendant l’installation.
En complément, les sols souples comme le PVC ou le linoléum peuvent convenir si leur résistance thermique reste sous le seuil admis par le fabricant. Les moquettes épaisses et les tapis fixes de plus de 10 mm restent à écarter pour ne pas freiner le rendement de l’installation.
Articles similaires
Désembouage hydrodynamique plancher chauffant : guide complet
Découvrez tout sur le désembouage d'un plancher chauffant : méthodes, tarif désembouage plancher chauffant, étapes clés et conseils pour un chauffage performant. Faites confiance à un pro pour un désembouage efficace !
Isolation thermique chauffage au sol : quel isolant choisir ?
Comparez les isolants pour plancher chauffant : dalles isolantes, polystyrène, polyuréthane. Trouvez le meilleur isolant pour une isolation chauffage au sol efficace.
